1월 3일

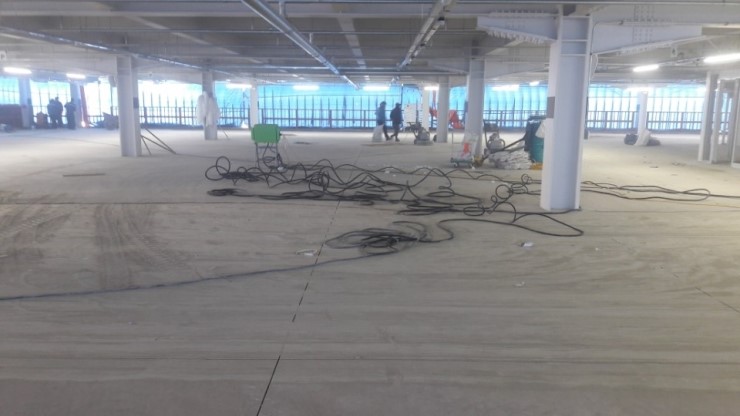

준공때문에 저체 6개층 주차장바닥을 시공하게 되었습니다.
전층 천막보양에 열풍기 각층 최대한 배치하여 시공하였습니다.

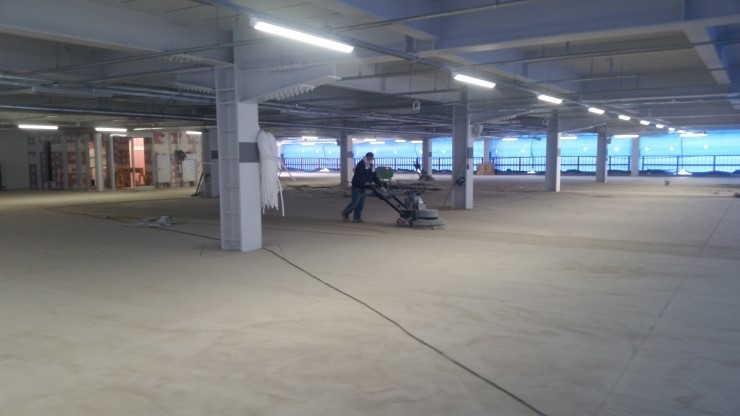

바닥시공의 기본 바닥 면처리 중입니다.

각층별로 차례차례 면처리 작업 중입니다.

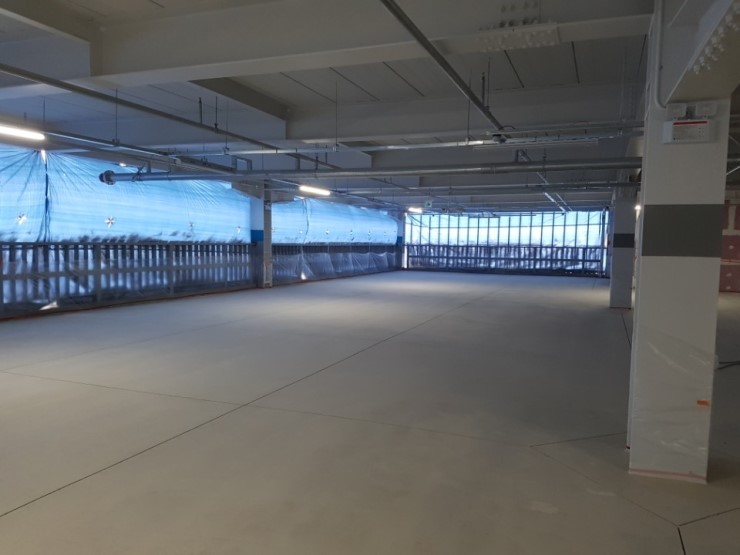

면처리 완료 후 청소 완료

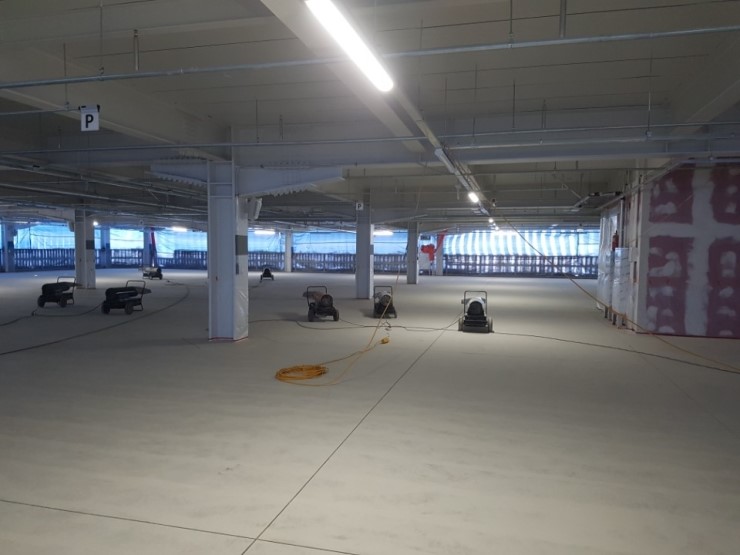

각층 되채한 8대씩 배치하여 건물전체를 온도올리고 있습니다. - 현장의 적극적 지원으로 무시못하는 기름값 걱정없이 공사를 하고 있습니다. - 현장에 무한 감사드립니다.

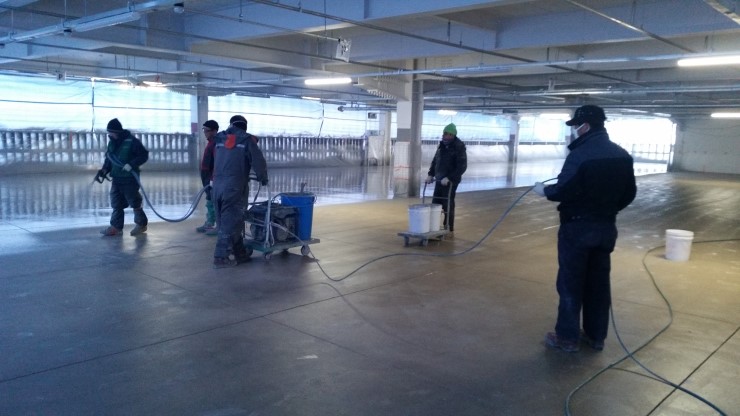

프라이머 작업 중
층별로 내려가면서 작업하고 있습니다. 프라이머작업 중
열풍기 지원에도 온도가 잘 오르지 않아 공사하는 층에는 이렇게 대포라 불리는 열풍기로 현장에서 지원해주고 있습니다. - 확실히 작은 열풍기와는 다릅니다. - 물론 기름먹는 하마입니다. -기름값 무서우면 쓰지못할 정도 네요^^;;

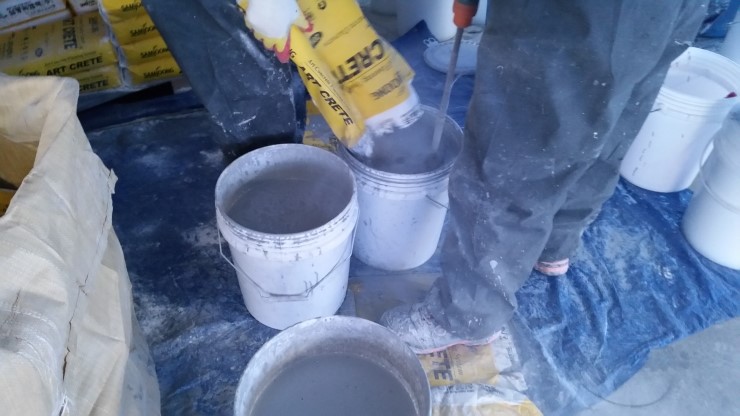

폴리머수지몰탈 믹싱 중 - 색상은 회색
폴리머수지몰탈 작업 중
폴리머수지몰탈 작업
폴리머수지몰탈 양생 후 바다강화코팅 1차 작업 중
장애인 주차공간 바닥강화 코팅 중

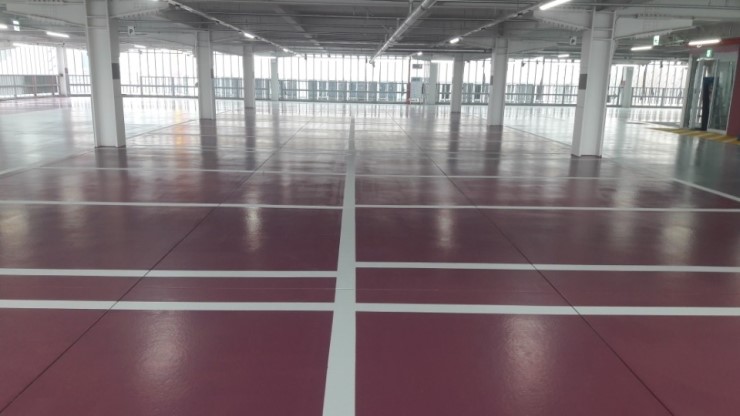

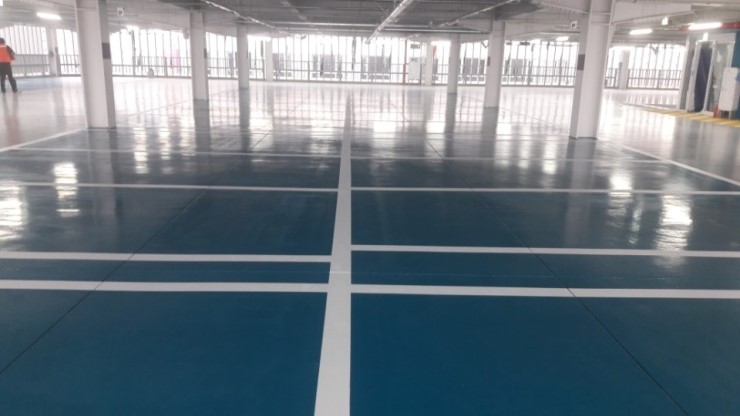

폴리머수지몰탈 바닥강화코팅 완료 - 주차공간 blue 주행공간 Gray
5층 폴리머수지몰탈 작업 완료
4층 수용성 폴리머수지몰탈 작업 완료 - 주차공간 색상 purple 주행공간 gray
4층 폴리머수지몰탈 작업 완료

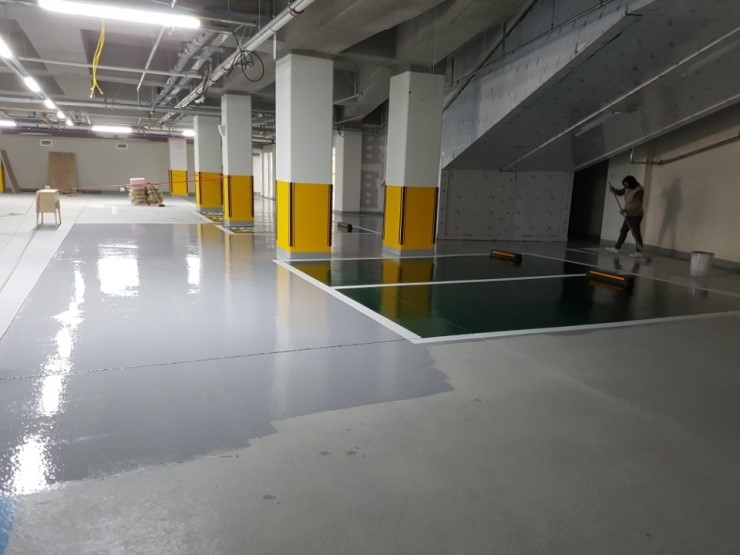

2층 폴리머수지몰탈 바닥강화코팅 작업 중 - 주차공간 Green
1층 폴리머수지몰탈 바닥강화코팅 1차작업 완료 후 양생 중 - 보행로 .yellow / 주차공간 황토 / 주행공간 Gray
바닥강화코팅 1차 작업 중
5층 폴리머수지몰탈 작업 완료
5층 폴리머수지몰탈 작업 완료

옥상층과 6층은 보양 및 기온의 영향으로 2월 말 ㄸ또는 3월 초 다시 재개하기로 하고 우선 작업 잠정 중단 중입니다.
작업 재개되는대로 바로 자료 update 하겠습니다.
